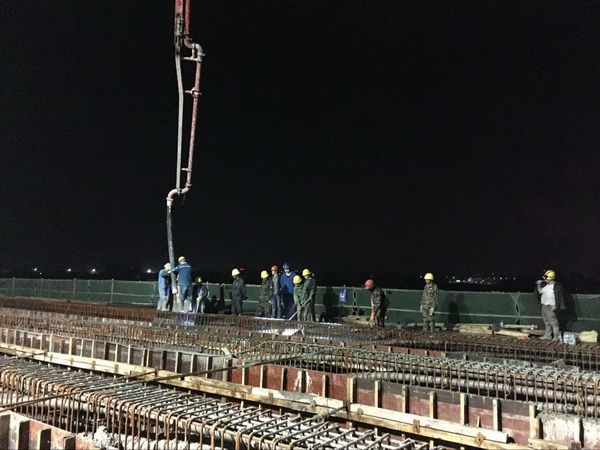

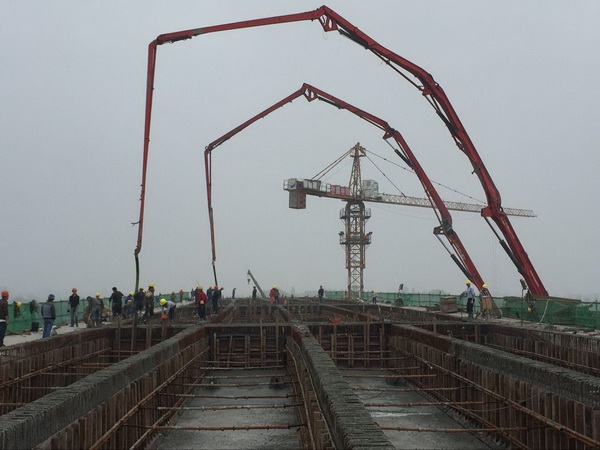

4月10日08时18分,,,,,伴随着机械及礼炮轰鸣声,,,,,昌东大道南延工程部雄溪河大桥连续梁首次浇筑混凝土准时开盘,,,,,本次浇筑总方量为1806方,,,,,浇筑桥梁跨度为190米,,,,,历时29个小时,,,,,于4月11日13时08分浇筑圆满完成!
雄溪河立交右幅第四联连续梁为预应力混凝土连续箱梁,,,,,纵向及横梁采用预应力,,,,,横向、竖向均为普通钢筋。。。。。。。。箱梁标准梁高为2.2米,,,,,箱梁顶板厚0.25m,,,,,底板厚0.22m,,,,,单箱多室型式,,,,,腹板厚0.5m,,,,,支点及梁端锚固区加厚至0.8m。。。。。。。。翼缘悬挑长2.4m,,,,,端部板厚0.2m,,,,,根部板厚0.5m,,,,,直腹板。。。。。。。。箱梁砼强度等级采用C50。。。。。。。。
目前正在进行养护及内模拆模工作,,,,,下步顶板钢筋、模板制安有序进行,,,,,计划于4月25日完成剩余顶板混凝土浇筑,,,,,张拉及压浆计划5月10日完成。。。。。。。。
